Obras de duplicação da BR-050 em Catalão entram na reta final com 100% das pistas liberadas

A Ecovias Minas Goiás divulgou nesta quinta-feira (31/10) o boletim semanal com as atualizações das obras de duplicação e melhorias na BR-050, em Catalão. De acordo com a concessionária, todas as pistas duplicadas já estão liberadas para o tráfego, o que representa um avanço importante para a mobilidade urbana. Agora, os trabalhos seguem na etapa de acabamento e paisagismo das marginais e dispositivos da rodovia.

Atividades da Semana

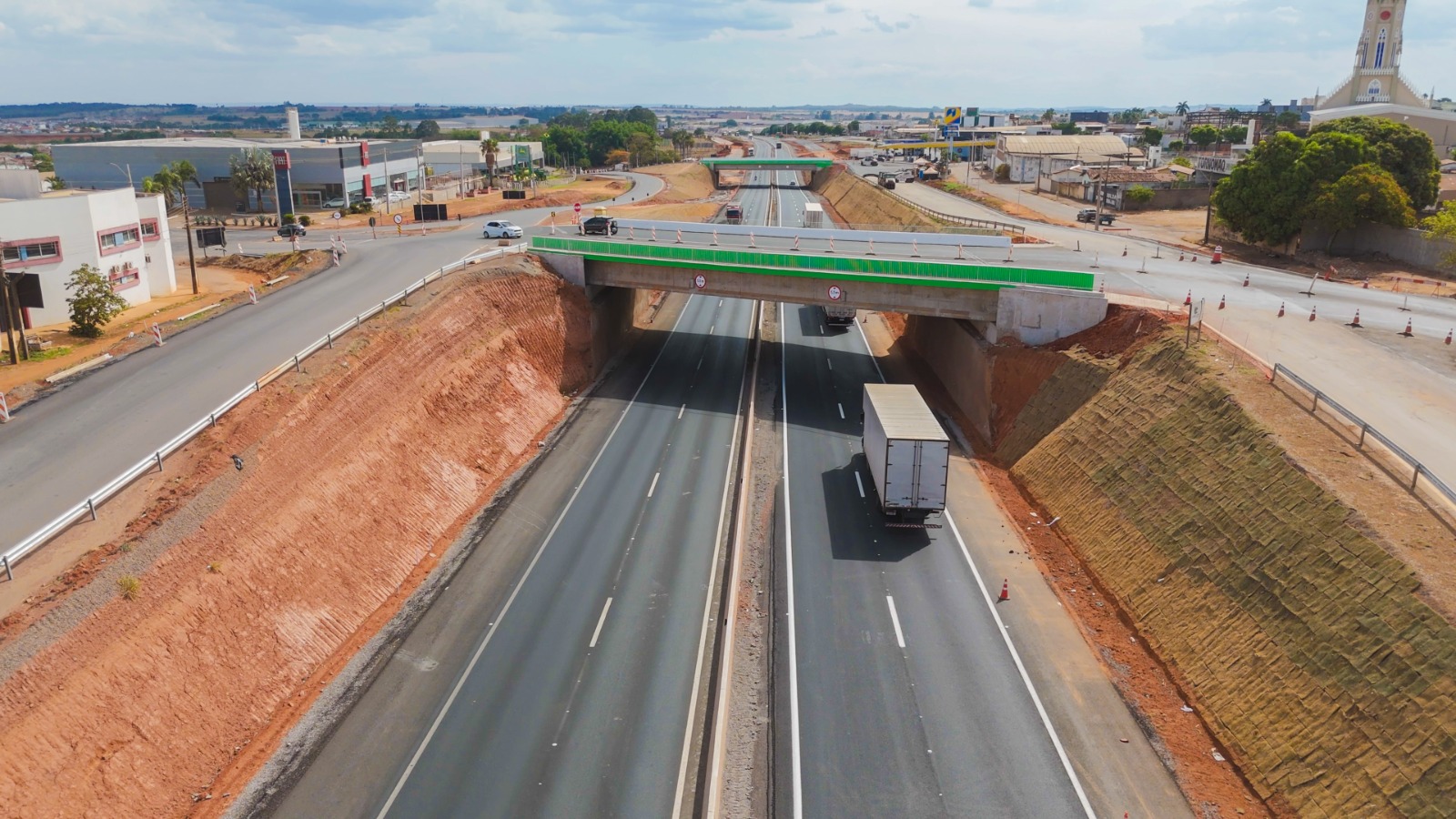

Trecho urbano já está totalmente liberado. Foto: Divulgação/Ecovias Minas Goiás

Durante esta semana, as equipes executaram diversas frentes de serviço.
Entre as principais ações, destaca-se a drenagem profunda e o empedramento no dispositivo do km 278 sul, na rotatória 2.

Além disso, houve a execução de meio-fio e passeio em concreto na marginal sul 3, próximo ao Posto JK.
Enquanto isso, na marginal norte 4, próxima ao hotel Go Inn, foi realizada a terragem para execução de passeio e drenagem superficial, garantindo melhor escoamento da água das chuvas.

A Ecovias também atua na sinalização vertical das vias marginais, entre os km 280 e 283.
Paralelamente, realiza o paisagismo com aplicação de grama em placas, que contribui para embelezar o trecho e aumentar a segurança viária.

No dispositivo do km 278 norte, a equipe trabalhou na execução da drenagem profunda, passagem inferior e rebaixo da camada de pavimento, ações que reforçam a durabilidade da estrutura e reduzem riscos de alagamento.

Assista o vídeo disponível no perfil do Blog do Badiinho no Instagram:

Próximas Intervenções Programadas

Para as próximas semanas, novas etapas estão previstas.
A concessionária informou que será feita a execução da camada de base no trecho sul, no km 278.
Por outro lado, no trecho norte, as equipes irão concluir a sub-base e a camada de pavimento na rotatória 1.

Além disso, será dada continuidade à construção de meios-fios e passeios nas marginais sul e norte.
Também estão programadas novas fases de paisagismo e sinalização vertical entre os km 280 e 283.
Com isso, o trecho da BR-050 em Catalão se aproxima da entrega completa das obras de duplicação.

Paisagismo e Sustentabilidade

Um dos diferenciais do projeto é o cuidado com o paisagismo e a sustentabilidade.
A área total que recebe grama e hidrossemeadura é de aproximadamente 245 mil metros quadrados, o equivalente a 163 campos de futebol society.

Segundo a Ecovias Minas Goiás, essa cobertura vegetal ajuda a controlar a erosão e estabilizar os taludes.
Além disso, contribui para qualificar a paisagem urbana, tornando o trecho mais bonito e seguro.
Dessa forma, o investimento em paisagismo eleva a durabilidade das estruturas e melhora o conforto visual dos usuários da rodovia.

Fase Final das Obras

Atualmente, os trabalhos se concentram na finalização das pistas e marginais duplicadas.
A concessionária também avança na implantação do dispositivo do km 278 e na instalação da passarela próxima ao bairro Pontal Norte.

Com a liberação total do tráfego, a BR-050 em Catalão entra em sua fase final de obras.
Assim, o município e toda a região passam a contar com um novo padrão de mobilidade e segurança viária, reforçando o compromisso da Ecovias Minas Goiás com a infraestrutura regional.

Badiinho Moisés
Badiinho Moisés
Blogueiro há 15 anos, proprietário da empresa Badiinho Publicidades, e também repórter de rádio e televisão na emissora Cultura FM 101,1, em Catalão-GO.

- Anúncio -

spot_img

Inscreva-se para Ficar por Dentro das Novidades!

spot_img

- Anúncio -

spot_img

- Anúncio -

spot_img

- Anúncio -

spot_img

- Anúncio -

spot_img

- Anúncio -

spot_img

- Anúncio -
